En effet, ça a été bien intense... sur le chantier quasiment 7/7j, une météo plus que capricieuse entre les pluies diluviennes du mois de mai, la canicule en juin et des orages d'une violence assez rare, du coup nos journées de repos étaient rythmées par la météo et consistaient à aller faire les courses aux magasins de bricolage ;-)
Mais bon, on est plutôt content de notre avancement et du résultat. Après 70 jours, notre chalet est hors d'eau hors d'air et nous avons passé le test d'étanchéité à l'air avec pas mal de marge!
Voici donc en images les différentes étapes de la construction:
Montage des madriers:

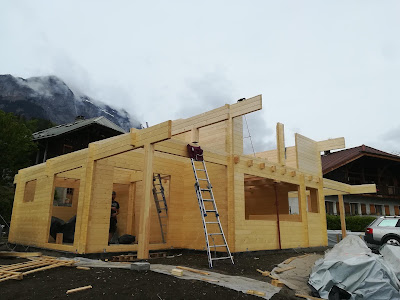

J1: 3 1ers rangs montés et mis à l'equerre |
J2: 10ème rang de madriers |
J3: 19ème rang de madriers |
Après seulement 3 jours, on a déjá monté tout le RDC et il faut maintenant monter les poutres et solives sur lesquelles reposera le plancher de l'étage. On a du faire appel à des bras musclés car la plus grosse poutre dépassait les 150kg...
Et voici nos beaux hommes dans l'effort....J4: Echauffement avec la poutre de 80kg |
J4: Et voilà la bête de 160kg |
Une fois les solives et poutres montées, on a pu attaquer l'étage et il fallait mieux avoir le pied alpin...
J7: 34ème rang de madriers |
Ludo, à son aise... |
Cyril, toujours en équilibre |
J8: 42ème rang de madriers |
J9: 45ème et dernier rang monté |
Montage de la charpente et pose de la couverture:
Après 10 jours, on commence la charpente avec le montage des 42 chevrons.
Face Est |
Face Ouest |
La charpente est montée en quelques jours mais mauvaise nouvelle: après une journée de pluie continue, nous découvrons le lendemain matin tout le bois taché. Les limailles de fer qui se sont déposées après la coupe de tiges filetées se sont oxydées avec la pluie et tout le bois est piqueté de taches noires... :-(
Du coup, grosse mission pour essayer de poser le pare pluie avant les prochaines pluies pour éviter que ça empire.
J11: Charpente terminée |
La surprise du matin :-( |
36h plus tard, le pare-pluie est posé sur la plus grande partie du toit et nous avons mis une bâche temporaire sur la partie restante. Le chalet est au sec pour les prochaines pluies. D'autre part, nous avons appris que l'acide oxalique permettait d'éliminer ses vilaines taches noires. Ouf!
Une fois le pare-pluie et les liteaux posés sur l'ensemble de la toiture, nous avons fixé la couverture en bac acier.
Après 4 semaines, le chalet est définitivement hors d'eau.
10 jours plus tard, alors que la couverture venait d'être terminée avec la fixation des rives et de la faîtière, nous avons pu tester la solidité de notre toît. Il y a eu un orage d'une violence assez rare avec des grosses rafales de vent et d'importantes chutes de grêlons. On a passé un mauvais 1/4h et on en menait pas large sous notre bâche. Forcément, notre campement a pris un peu cher mais notre toît n'a pas bougé contrairement a celui de nos voisins ou d'autres qui ont plié...
Installation des menuiseries:
Étanchéité et Isolation:
Il serait tentant de s'arrêter là mais avec les nouvelles normes de la RT2012, il manque encore un gros morceau: rendre le chalet étanche à l'air et l'isoler.
Nous voilà donc reparti pour envelopper tout le chalet dans le pare-vapeur, puis construire par dessus une ossature bois pour l'isolation.
Pare vapeur face nord |
Pare vapeur face Sud |
Après un peu plus de 2 mois, le chalet est étanche avec le toit isolé.
Avant de poser l'isolation extérieure et le bardage, nous avons préféré passer un test intermédiaire pour vérifier notre étanchéité à l'air car pour être dans la norme, il faut être en dessous de 0,6m3/(h.m2) et mieux vaut ajuster maintenant tant que le pare vapeur est accessible.
Un peu de stress quand même lors du test, mais finalement, malgré quelques petites fuites, nous obtenons un très bon résultat: 0,23 m3/(h.m2) :-)
C'est une bonne nouvelle avant de laisser le chantier en stand-bye pour quelques semaines. Ben oui, faut bien bosser un peu ;-)
Dernière mission avant de partir: grosses courses chez Leroy Merlin pour être prêt à rattaquer à notre retour. Résultat: 4 caddies remplis avec toute l'électricité, la plomberie, la ventilation... et un ticket de caisse à rallonge...
Un peu de stress quand même lors du test, mais finalement, malgré quelques petites fuites, nous obtenons un très bon résultat: 0,23 m3/(h.m2) :-)
C'est une bonne nouvelle avant de laisser le chantier en stand-bye pour quelques semaines. Ben oui, faut bien bosser un peu ;-)
Dernière mission avant de partir: grosses courses chez Leroy Merlin pour être prêt à rattaquer à notre retour. Résultat: 4 caddies remplis avec toute l'électricité, la plomberie, la ventilation... et un ticket de caisse à rallonge...
A bientôt pour la suite de la construction....
Armony et Cyril
